洁净室围护结构施工工艺与气密性控制

洁净室围护结构施工工艺与气密性控制

讲解洁净室围护结构的施工工艺与气密性控制要点,涵盖彩钢板隔墙、吊顶、圆弧阴阳角、净化门窗与密封胶施工,并总结常见渗漏点与发烟法、压差保持法等气密性检查方法。

装修材料 2026-10-02

洁净室围护结构的气密性,直接决定压差能不能建立。压差建立不起来,洁净度就是空谈。这一环最容易被忽视,也最难返工。

一、气密性差会带来什么

气密性不足时,未过滤空气会从缝隙渗入。表现为三个问题。

问题表现后果
压差建立不起来洁净区无法维持正压洁净度不达标
洁净度波动粒子数时高时低验收反复不过
能耗上升风机长期满负荷运行成本增加

二、五个关键密封部位

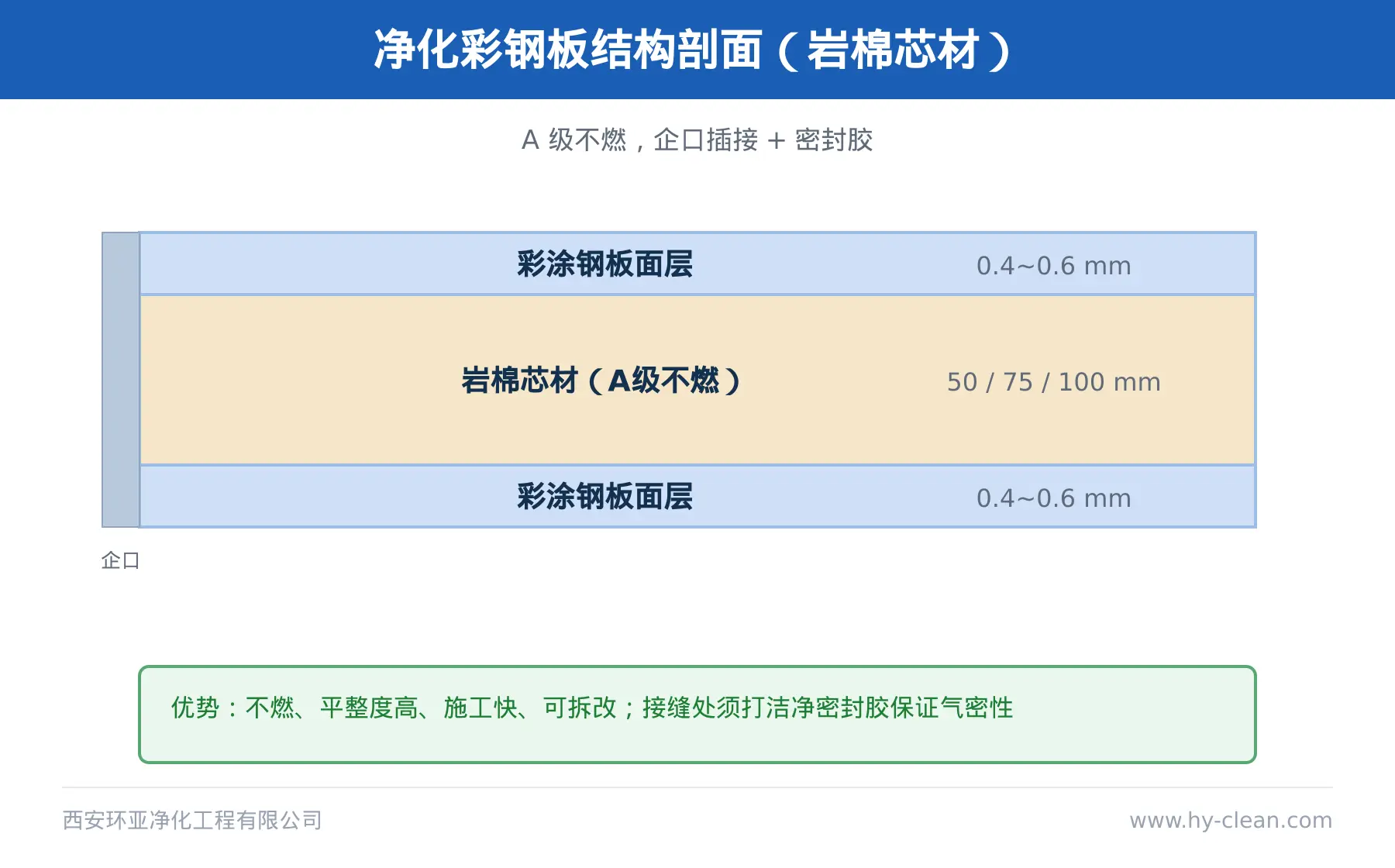

部位密封做法常见错误
板缝(企口拼接)连续打洁净密封胶点打、漏打
管线穿墙加套管 + 防火密封胶填实只用发泡剂
门窗洞口门套窗套 + 连续打胶缝隙不填直接装
地槽与地面膨胀螺栓 + 打胶只打螺栓不封胶
吊顶板缝连续打胶 + 压条留缝不封

三、打死角:最容易出问题的地方

四个角落是气密性的薄弱点。原因是三个方向交汇,打胶难度大。

正确做法:先打阴角胶,再打板缝胶。两道胶要连续,不能断。

常见错误:只打板缝不打阴角。或者阴角打胶太薄,固化后收缩开裂。

四、施工质量的量化标准

检查项合格标准检测工具
表面平整度≤3 mm / 2 m2 米靠尺 + 塞尺
垂直度≤3 mm / 2 m吊线 + 靠尺
板缝直线度≤3 mm / 2 m拉线
打胶饱满度无气泡、无断点目测
压差≥5 Pa(洁净对非洁净)微压差计

五、气密性验收怎么做

直接方法是压差维持测试。启动系统后,观察压差能不能稳定达到设计值。

间接方法是发烟测试。用发烟器沿缝隙移动,观察烟是否被吸入。这能定位漏点。

还有更严的方法:房间正压衰减测试。关闭送风后,测量压差从设定值衰减到 0 的时间。时间越长气密性越好。

六、常见问题

问:气密性问题能后期补救吗?
答:能,但要拆吊顶或墙板。成本远高于施工时做好。所以必须在施工阶段控制。

问:用发泡剂能代替密封胶吗?
答:不能。发泡剂会老化、收缩、掉粉。洁净室必须用洁净密封胶。

问:压差建立不起来,一定气密性问题吗?
答:不一定。也可能是送风量不足或回风过大。先查风量,再查气密性。

问:施工时怎么监督打胶质量?
答:要求打胶连续、饱满、无气泡。做样板段验收。合格后才大面积施工。

本文依据 GB 50073、GB 50333、GB 50591 等规范与洁净室施工实践整理。

产品特点

暂无产品特点介绍。

关于本类产品的常见问题

净化彩钢板为什么用岩棉芯材?

岩棉为不燃材料,防火等级 A 级,同时具备保温与隔音性能。洁净室围护结构要求不燃或难燃,岩棉板是医院与实验室的常用选择。

洁净室地面选 PVC 还是环氧自流平?

PVC 卷材脚感好、抗静电型号成熟、可适应轻微地基变形;环氧自流平整体无缝、耐化学性好,但对基层含水率要求高,易开裂。手术部多用 PVC,工业洁净车间两者皆可。

围护结构的气密性怎么保证?

三个环节:板材拼缝用洁净密封胶连续打胶;管线穿墙处加套管并封堵;门窗框与墙体之间用密封胶填实。气密性不足会直接导致压差建立不起来。

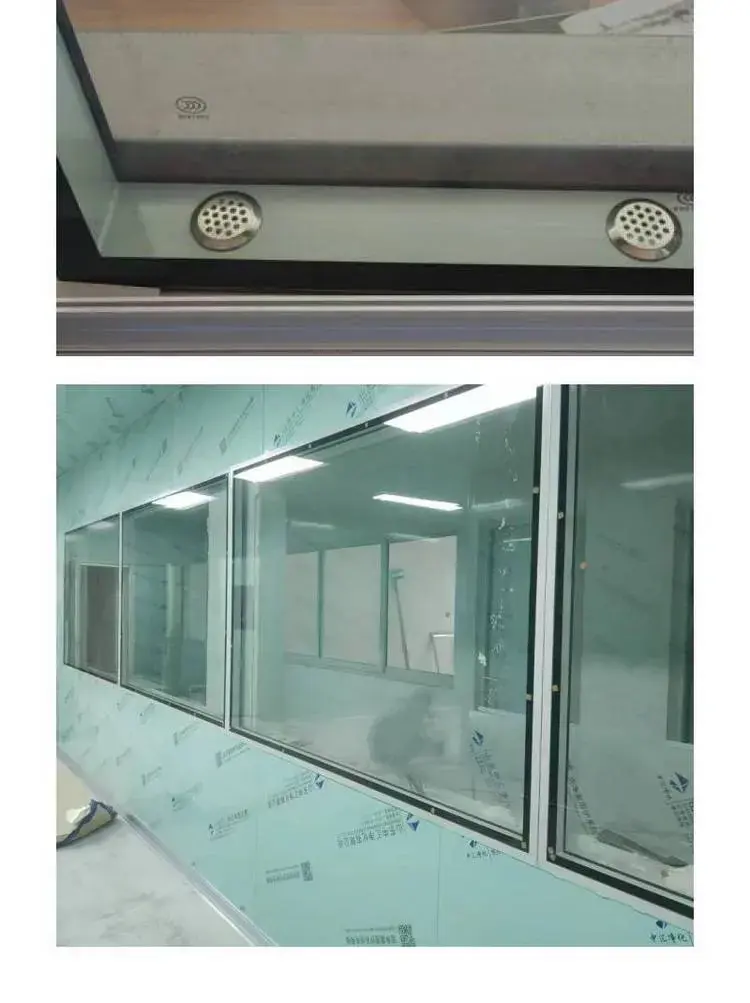

洁净观察窗为什么要做双层中空?

单层玻璃在温差大的环境下会结露,影响观察且可能滴水污染。双层中空玻璃保温性好,可避免结露,代价是厚度增加、需预留更深的洞口。

下一个产品 已经是最后一个产品了
