手术室净化工程设计与施工标准(2026版):气流组织与送回风布置

公司动态
2026-04-09
41 阅读
讲解手术室净化工程的气流组织与送回风布置要点,包括送风面尺寸确定、回风口位置选择与避免气流短路的设计方法。

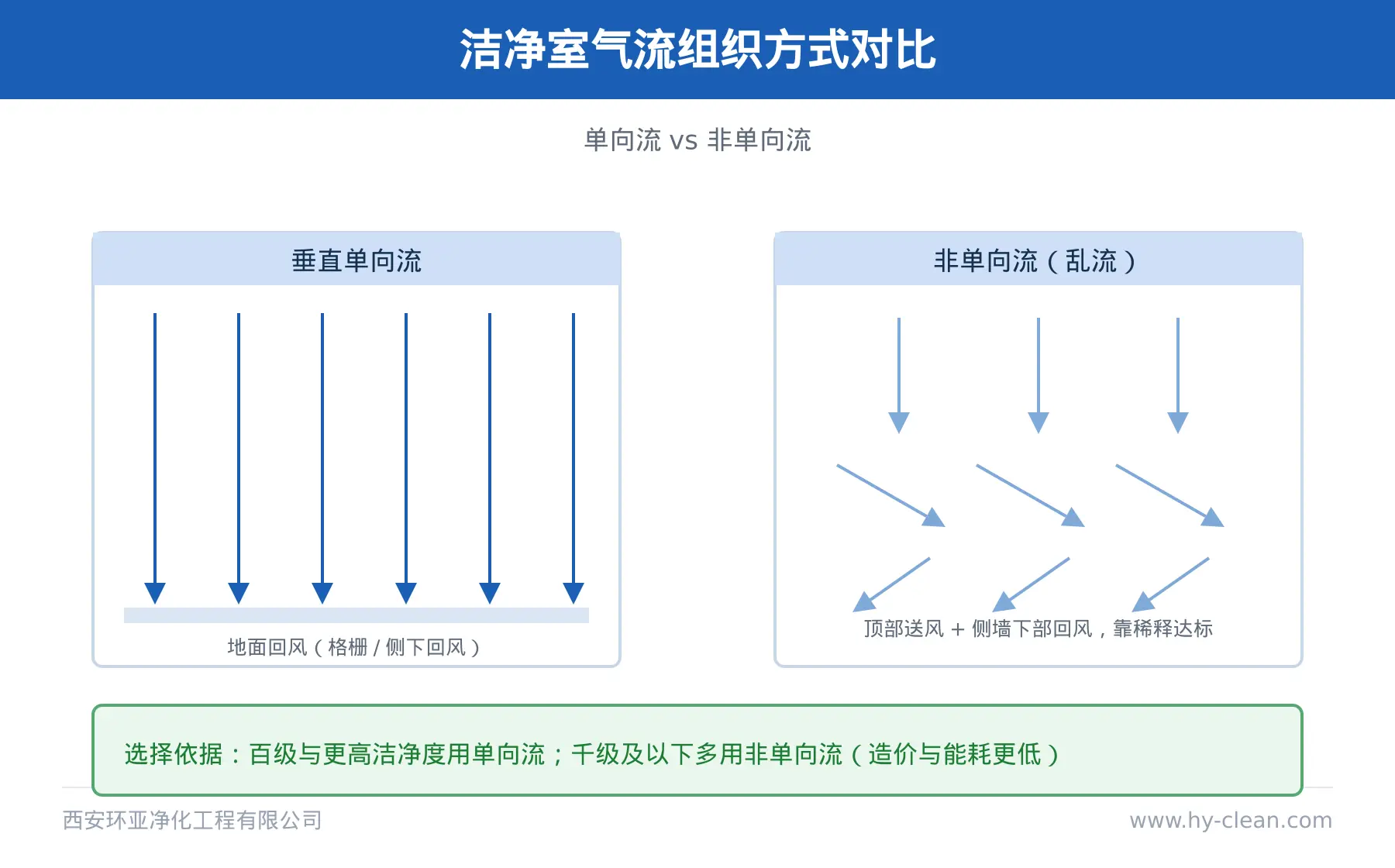

一、气流组织为何决定净化效果

手术室净化系统通过过滤与换气把空气中的微生物和尘粒控制在限值以内,而真正把污染物从手术区带走、并阻止其从污染区返回的,是合理的气流组织。同样的送风量与过滤器配置,气流组织设计不同,手术区的洁净度与恢复速度会明显不同。

二、送风末端布置

  • 集中送风:送风口集中布置在手术台正上方,形成覆盖手术区的洁净气流屏障
  • 送风面尺寸:Ⅰ级手术室集中送风面面积不宜小于 6.24m²(例如 2.6m×2.4m),确保覆盖整个手术区
  • 边界控制:送风面边缘与墙面之间应留出足够距离,避免气流在墙角形成涡流卷吸污染
  • 末端密封:高效过滤器与送风面之间必须密封良好,杜绝未经过滤的空气旁通

三、回风口布置

  • 回风口宜设于手术室两侧下部,使气流贴地流动,带走下沉的尘粒与微生物
  • 回风口上沿高度不宜过高,以保证下部气流能够有效回收
  • 回风口不应正对送风射流,避免洁净空气未经使用即被直接排走
  • 回风口应设置可拆洗滤网,便于日常清洁维护

四、排风与压力梯度的配合

  • 正压手术室以回风为主,通过回风量小于送风量维持正压
  • 负压手术室不得回风,排风量大于送风量,排风口应靠近污染源与地面布置
  • 排风须经高效过滤器处理后排放,过滤器应具备原位消毒与检漏条件
  • 送风、回风、排风三者位置应统一考虑,避免气流短路与死区

五、气流流型的检测与验证

  • 采用发烟法观察气流方向,确认洁净气流由手术区向外单向扩散
  • 通过示踪气体或流型可视化检查是否存在回流、涡流与死区
  • 检测应在空态、静态条件下进行,并记录送风速度与均匀性
  • 调试完成后出具气流流型检测记录,作为验收资料的组成部分

六、常见气流缺陷与整改

  • 手术区风速不均:多为送风面密封不严或过滤器安装不平整,应重新密封与调平
  • 墙角积尘:送风面过小或位置偏移,可调整送风口位置或扩大送风面
  • 洁净度达标但自净时间偏长:换气次数不足或回风不畅,应复核风量与回风口布置
  • 开门后洁净度恢复慢:压力梯度不足,需提高余风量或改善缓冲间设置

结语

气流组织是净化系统从设备参数走向实际效果的关键环节。送风口、回风口、排风口的位置与风量关系一经确定,后期整改成本很高,因此应在设计阶段充分模拟、施工阶段严格控制、验收阶段实测验证。西安环亚净化工程有限公司可为医院手术室、ICU、实验室等洁净空间提供气流组织设计与调试服务。
